【出場人物介紹】
◎賽門──主角,船廠的工程師。
◎理查──能力很好的船舶設計師,原本跟賽門是好朋友。
◎瑪姬──繪圖師,聰明、細心,外表像明星一樣豔麗。
◎鮑伯──恩可芬奇船廠的老闆,個性十分的傳統,不喜歡改變。
◎唐尼──恩可芬奇船廠總管,個性十分自大,官僚與刻薄,很喜歡搶別人功勞,遇到問題總是躲到一旁,推卸責任,在恩可芬奇船廠擔任管理主管多年。
◎雅各──資深造船技術員,在恩可芬奇船廠工作20多年。個性火爆,曾經酗酒鬧事。
【第2章 利害關係人(摘)】
承接一個插隊的專案並不安全,這代表我必須要把手邊的專案也掌握好,我手邊有兩個專案接近收尾,一般人也許會認為專案在收尾期間很輕鬆,以我的經驗來看,剛好相反。
今天是讓所有上班族期待的週五,下班時間剛過,我的辦公室傳來敲門聲。
「請進。」我抬起頭說。
理查跟瑪姬,一前一後,眉開眼笑的進到我的辦公室裡。
「嘿!恭喜你啊,賽門。」理查朗聲笑著。
「什麼事情要恭喜我?」我好奇的問。
「你沒看到船廠發佈的公告嗎? 現在你可是搬家專案的經理了,哈哈。」理查不停的笑著,瑪姬則是用肘子碰了理查,示意理查別開這個玩笑。
「理查說的沒錯啊,我的確是這個搬家專案的PM,如果我再不處理,船廠可能會有大麻煩了。」
「嘿!上面有我的名字耶!」突然間,瑪姬指著白板上的某個角落,上面寫著許多人的名字,而瑪姬的名字也在上面。
「當然啊,以宿舍搬遷來說,雅各,唐尼,鮑伯,理查,以及妳和我,我們都會被這個事件影響,所以我們都是利害關係人。」我解釋道。
「嘿,我不算是利害關係人,因為雅各他們搬過來,對我完全沒感覺。」理查連忙搖著手說。
「又沒加薪,還要我們加班,平白無故還多出一堆事情來。」理查抱怨道。
「那這件事情對你有負面的影響,對吧?所以你肯定是利害關係人之一。」我拉高了語調說。

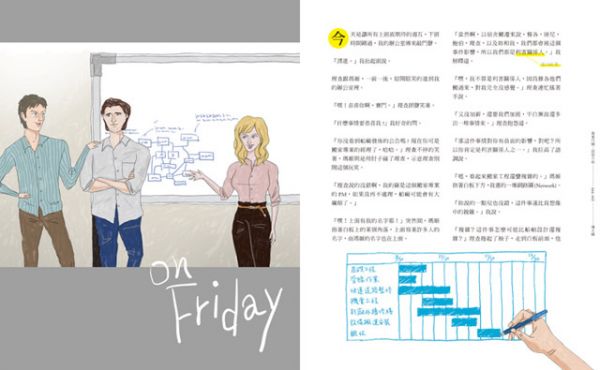

「嗯,看起來搬家工程還蠻複雜的。」瑪姬指著白板下方,我畫的一堆網路圖(Network)。
「妳說的一點兒也沒錯,這件事遠比我想像中的複雜。」我說。
「複雜?這件事怎麼可能比船舶設計還複雜?」理查捲起了袖子,走到白板前面,他的正前方寫著我們船廠舾裝流程的工作項目,理查用板擦將左邊格子裡的工作項目擦去,填上了宿舍搬遷的任務。
「我說的沒錯吧?搬家跟造船比起來,簡單得多了!」
「你看,我一下子就幫你搞定了。」理查畫完之後,拍了拍手,轉身得意的問我,「這樣不是很清楚嗎?」
我搖搖頭,「不,沒那麼簡單,如果你知道這些任務的先後關係之後,你就會頭痛了」。
理查歪著頭,他的表情好像是在說,「會嗎?」我反問理查,「你知道新廠外牆修繕必須要等快速道路整修完成,對吧?」
理查點點頭。
我將快速道路整修的任務長條往後畫。我繼續問,「設備搬運安裝跟驗收也要等新廠外牆修繕完成才能進行,對吧?」
理查再一次點點頭。
於是我又將設備搬運安裝跟驗收的任務長條往後畫,緊接在新廠外牆修繕之後。
「你看,你剛剛排出來的日期。」我在長條的末端畫了一條紅線。並且在上方用紅筆圈了一個日期,「這是12 月30 日。」
理查跟瑪姬不約而同的看著白板。
瑪姬發出一聲驚呼,「喔!不會吧!?這個工程如果擔誤到耶誕假期,害我的年度旅遊泡湯,我發誓我一定會殺了你。」瑪姬先是叉著腰,接著她橫著手掌,在脖子上做了一個砍頭的手勢。
我對瑪姬說,「妳放心,鮑伯要求我,這件事一定要在耶誕節前搞定才行。」
「加班趕工應該可以搞定的。」理查指著白板說。
「問題是,從這個長條圖裡,看不出哪個項目才要加班趕工。」我說。
理查立刻辯駁,「我覺得外牆修繕不一定要等快速道路完全整修完,也許他們可以同時進行,或是加班趕工……」
當理查說到這邊,瑪姬皺起了眉頭,她連忙喊,「停!停!兩位男士,今天是星期五,我們可不可以先不要談加班的事,嗯,我提議,我們先去酒吧喝一杯如何?」
(本節完)
這個專案有明確的目標,有預期的範圍,而且有被預期結束的時間。
然而,承接一個插隊的專案並不安全,這代表我必須要把手邊的專案也掌握好,我手邊有兩個專案接近收尾,一般人也許會認為專案在收尾期間很輕鬆,以我的經驗來看,剛好相反。
專案中有哪個流程是輕鬆的?我問我自己。沒有,每一個流程都充滿了壓力。
當你以『工作天』來使用時間時,你會發現時間經常不夠用。
在這個搬家專案裡, 我每天忙得昏天暗地,但是我緊握著一個原則─戴明循環(PDCA)。
我將每個大項目拆成小項目,每2 週,我都審視各個項目的進度,像籃球比賽一樣,緊盯著時程。
當然,我有壓縮工期,也預留了緩衝的時間,以免有突發的狀況。
幸運的是,現在的進度仍然小幅超前。
今天早上,鮑伯突然找我,他說他要跟我討論宿舍搬遷的進度。
我帶著專案文件,踏進鮑伯的辦公室,但是我往內一看,卻發現唐尼也坐在裡頭。
「這次我們要討論的主題是什麼?」我好奇的問鮑伯。
「剛才唐尼建議我,我們是否應該將搬遷的事情暫停……」,鮑伯把身體往後傾斜,看起來相當懊惱。
「鮑伯,在協調會上我們已經達成了協議,雅各他們停止罷工,我負責讓宿舍在耶誕節前搬到新廠區,這會議你也在場的,對吧?」我激動的說,「而且,這個任務已經進行到1/2,目前並沒有任何的延遲,我們為什麼要暫停?」
「賽門,你冷靜點,我並沒有要違反會議中的協定,只是這段時間,義大利那艘郵輪正在進行塗裝,製造部的人力明顯不夠……」。
此時,唐尼站了起來,「搬遷的事情涉及的部門太廣,站在管理部主管的角度,我不可能叫整個船廠的人全部都因為宿舍搬遷而加班。」
「唐尼,你說的沒錯,我已經找出了要徑,我會把資源投放在需要壓縮工期的單位。」
我拿出專案文件,逐一向鮑伯與唐尼解釋,我發現鮑伯的眉頭逐漸舒展。
「在耶誕節前完成,我有十足的把握。」我說。
我注意到,唐尼像兀鷹一般緊盯著我的計劃文件。
唐尼像是發現金礦似的,突然眼睛一亮,「等一下,賽門,你怎麼不是用AOA(Activity-On-Arrow,箭線圖)來估計時間?」
「是這樣子的,我觀察到,當我使用AON(Activity-On-Node,節點圖) 跟專案內其它人溝通時,比較清楚,更容易瞭解,此外,如果有任何變動的話,修改也比較容易。」我解釋道。
唐尼聳聳肩,「賽門,你這樣做,無法符合我們的文件管理稽核流程,這跟以前的文件都不一致。」
「你們剛才講到了不一致的地方,孩子們,我不喜歡這樣。」鮑伯的表情變得凝重。
「不喜歡什麼?哪裡不一致?」我一頭霧水。
「你將AOA 改成AON,這跟我們以前的專案文件都不一樣。」鮑伯說。
「這沒有好或不好的問題,鮑伯。」我不以為意的反駁。
「改回來,孩子,不要偏離航道。」鮑伯看著我說。
當下我有幾個選擇,繼續跟鮑伯爭論,或是跑到專案文件資料庫裡,調出以前所有的專案,證明以前也有PM 採用AON 的圖示法,但是鮑伯剛才提到了『偏離航道』,只要他說出這個詞,那就代表這件事,他無法接受,而我非得照單全收不可。
「我知道了,鮑伯。」我深深的吸了一口氣。
「我會把圖改回來的。」
「好孩子,記住,不要讓義大利那艘船受到影響……」鮑伯微笑的說。
而我搖搖頭,離開了鮑伯的辦公室。
從那一天之後,搬家的進度開始延後,只有我知道原因,因為我在忙著更新所有的文件。
今天,我正焦頭爛額的修改文件,突然間,鈴聲大作,我接起電話,雅各在另一端大吼,「賽門,有好幾項機電工程的任務,早已經完成了,你卻還沒驗收,還有,還有好幾份工作表單卡在你那裡,你到底什麼時候才要分派出來!」
「雅各,我今天一定會完成,我現在正在弄……那該死的文件編碼。」我撫著額頭說道。
我發現,從此之後,我的工作量暴增,但是我的產出的效益卻是負的。
令人慶幸的是,最後,宿舍在期限內搬遷完成,我著實鬆了一口氣。
我們選了一個週末,在新的員工宿舍一樓大廳,舉行了一個慶祝酒會。
新宿舍距離我的辦公室相當近,下班之後,我就走路到酒會的地點。
我才到達宿舍一樓大廳,就看到瑪姬,今晚她是酒會的接待人員。
「賽門,你是最早到的,慶祝酒會是晚上7點才開始。」瑪姬笑著說。
我還來不及應答,就聽到叫喊聲。
「嘿!搬家專案的PM 在那裡!」遠遠的,我看到理查指著我大叫。
理查走了過來,高舉著酒杯起鬨,「幹得好!兄弟,這次搬家的任務做得太棒了,我覺得你可以承接搬家的業務了,接下來搞不好你就不用當船舶工程師,乾脆改行當搬家公司老闆。」
我沒好氣的回敬理查。
此時,鮑伯跟唐尼走了過來,鮑伯問唐尼,「你看過新宿舍了嗎?我覺得很簡潔大方,有煥然一新的感覺。」
唐尼語帶諷刺的說,「看起來是不錯,但是住起來滿不滿意,這可要問雅各了,誰曉得他接下來會不會要求我們,將宿舍搬到肯辛頓切爾西區(Kensington and Chelsea)?」
瑪姬突然問了一個問題,「我們恩可芬奇的特色在哪裡?」
「動力系統,」我對瑪姬眨眨眼,「這是我們恩可芬奇船廠最驕傲的地方。」
我在長型的餐桌上陸續拿起了2 個空酒瓶,然後我將其中一個空酒瓶擺入空木箱裡「以前,製造大型的船艦,我們會使用蒸汽渦輪引擎,這種東西很佔空間。」
接著,我在空木箱裡再擺入另一支空酒瓶,「如果是大型的航空母艦,我們還會加上核子反應爐」
「所以?」瑪姬歪著頭問。
「這樣佔的空間不但大,而且在製造過程中,以及船隻完成後,甚至在真正啟航時,危險性都相當高。」說到這邊,我提高了語調,
「而我們恩可芬奇造船廠,只需要1 個海洋動力系統,這是我們最傑出的地方,也是我來恩可芬奇的主要原因,只要有這個海洋動力系統,多大的船我們都能做出來!」
瑪姬睜大了眼睛,「原來如此,所以在設計圖上,有個NJ 海洋系統的地方,就是你說的海洋動力系統。」
「沒錯。」我點點頭。
「怪不得每次我問到這個系統的細節,每個人都神秘兮兮的。」瑪姬恍然大悟。
我跟瑪姬顧著聊天,沒發現大多數的人都已經離開。
「這酒會的杯盤誰會負責收拾?」我問瑪姬。
「看起來某些人忘記要留下來了……」瑪姬皺起了眉頭。
「這樣罷,我幫忙收拾善後。」我捲起了袖子。
瑪姬環顧四周,笑著對我說,「如果你要收拾這些,你將會是最後一個離開的人。」
「我是PM,我習慣了。」我這樣回答瑪姬。
【專案管理Tips】
※利害關係人
這是專案管理的一個名詞,他們是專案積極的參與者,同時他們的利益也會因為這個專案而被影響,無論是好的或是壞的。
利害關係人顯著模式 The Stakeholder Salience Model Mitchell, Agle & Wood (1997)

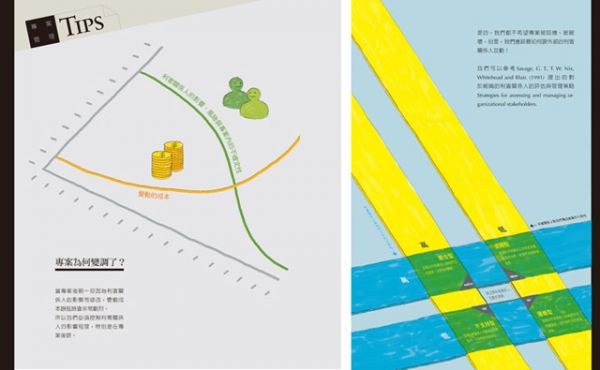

Mitchell, Agle & Wood 所提出的利害關係人理論,依照合法性,權力與需求的急迫性,將利害關係人分為7 種型態。
1.Dormant stakeholders (Power, no legitimacy and no urgency)
潛伏型:有權力,沒有合法性與急迫性。
2.Discretionary stakeholders (Legitimacy, but no power and no urgency)
任意型:有合法性,沒有權力與急迫性。
3.Demanding stakeholders (Urgency, but no legitimacy and no power)
需求型:只有權力,沒有權力與合法性。
4.Dominant stakeholders (Power and legitimacy, but no urgency)
主導型:有權力與合法性,不一定有急迫性需求。
5.Dangerous stakeholders (Power and urgency, but no legitimacy)
危險型:有權力與急迫性,沒有合法性。
6.Dependent stakeholders (Legitimacy and urgency, but no power)
依賴型:有合法性與急迫性,沒有權力。
7.Definite stakeholders (Power, legitimacy and urgency)
決定型:擁有合法性與權力,需求可能伴隨急迫性產生。
其中,對於合法性與權力,經常讓人混淆,讓我們舉幾個例子來說明:
◎案例1:
多利開發公司的高階主管們受到股東的壓力,正在積極進行一項土地開發計劃,而菲利普是這個專案的PM,因為這塊土地靠近野鳥保育區,引起了保育團體的反對。
多利開發公司的股東對於菲利普,以及對於這個專案的內容,擁有合法性,權力與需求的急迫性;而保育團體對於這個開發案擁有權力,他們可以透過媒體或社會團體的支持,給予多利開發公司壓力,但是保育團體對於多利開發公司進行中的專案並沒有適當的合法性,因為保育團體無法干涉多利開發公司企業內部的政策。
◎案例2:
美尼亞企業今年推出的新產品,不符合歐洲國家的進口規定,所以美尼亞企業針對歐洲的市場,啟動了一個變更專案。
對於這個專案,美尼亞企業在歐洲的通路商除了擁有權力與合法性之外,也有需求的急迫性,而亞洲與美洲的通路商,對於這一項變更並沒有迫切的需求,也欠缺合法性。
※實獲值與計畫值
實獲值管理是一種追蹤專案成本與進度的方法。
實獲值管理的意義是將工作進度與計劃等,都轉換成金錢,然後互相比較彼此的差異。
我們來說明幾項數值的意義,包括實獲值(Earned Value,EV),計畫值(Planned Value,PV) 與實際成本(Actual Cost,AC) 等等。
首先,我們來看計畫值(PV) 是怎麼來的?

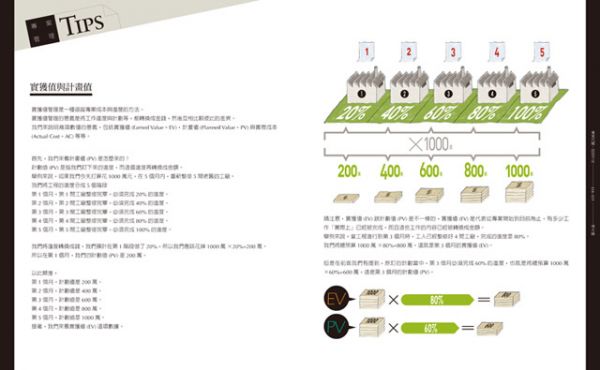

計劃值(PV) 是指我們訂下來的進度,而這個進度再轉換成金額。
舉例來說,如果我們今天打算花1000 萬元,在5 個月內,重新整修5 間老舊的工廠。
我們將工程的進度分成5 個階段
第1 個月,第1 間工廠整修完畢,必須完成20% 的進度。
第2 個月,第2 間工廠整修完畢,必須完成40% 的進度。
第3 個月,第3 間工廠整修完畢,必須完成60% 的進度。
第4 個月,第4 間工廠整修完畢,必須完成80% 的進度。
第5 個月,第5 間工廠整修完畢,必須完成100% 的進度。
我們將進度轉換成錢,我們預計在第1 階段做了20%,所以我們應該花掉1000 萬×20%=200 萬。所以在第1 個月,我們的計劃值(PV) 是200 萬。
以此類推,
第1 個月,計劃值是200 萬。
第2 個月,計劃值是400 萬。
第3 個月,計劃值是600 萬。
第4 個月,計劃值是800 萬。
第5 個月,計劃值是1000 萬。
接著,我們來看實獲值(EV) 這項數據。
請注意,實獲值(EV) 跟計劃值(PV) 是不一樣的,實獲值(EV) 是代表從專案開始到目前為止,有多少工作「實際上」已經被完成,而且這些工作的內容已經被轉換成金額。
舉例來說,當工程進行到第3 個月時,工人已經整修好4 間工廠,完成的進度是80%。
我們將總預算1000 萬×80%=800 萬,這就是第3 個月的實獲值(EV)。
但是在前面我們有提到,原訂的計劃當中,第3 個月必須完成60% 的進度,也就是將總預算1000 萬×60%=600 萬,這是第3 個月的計劃值(PV)。

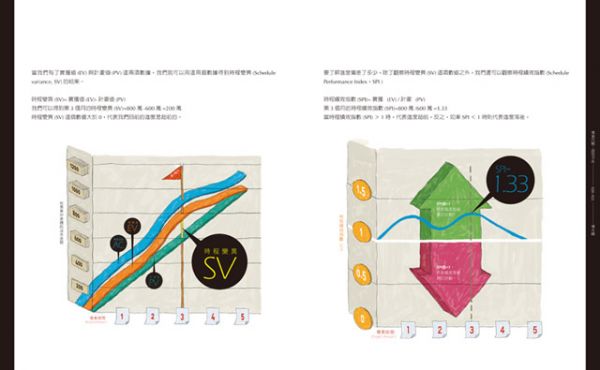

當我們有了實獲值(EV) 與計畫值(PV) 這兩項數據,我們就可以用這兩個數據得到時程變異(Schedule variance, SV) 的結果。
時程變異(SV)= 實獲值(EV)- 計畫值(PV)
我們可以得到第3 個月的時程變異(SV)=800 萬-600 萬=200 萬
時程變異(SV) 這個數值大於0,代表我們目前的進度是超前的。
要了解進度偏差了多少,除了觀察時程變異(SV) 這項數值之外,我們還可以觀察時程績效指數(Schedule Performance Index,SPI )
時程績效指數(SPI)= 實獲 (EV) / 計畫 (PV)
第3 個月的時程績效指數(SPI)=800 萬/600 萬=1.33
當時程績效指數(SPI) > 1 時,代表進度超前,反之,如果SPI < 1 時則代表進度落後。
接著,我們來看實際成本(AC),這代表從專案開始到目前為止所花的成本。
舉例來說,當我們在第3 個月時,我們計算總共花掉的錢,發現已經花費了900 萬,這表示實際成本(Actual Cost,AC) 是900 萬。
我們知道第3 個月的實獲值(EV) 是800 萬,實際成本(AC) 是900 萬,於是我們就可以得到成本變異(Cost variance,CV) 這項數據。
成本變異(CV)= 實獲值(EV)- 實際成本(AC)
第3 個月的成本變異(CV)=800 萬-900 萬=-100 萬
成本變異(CV) > 0,代表花費的錢在計劃控制之內,成本變異(CV)<0,代表專案超支。
我們可以了解到,在第3個月,我們花費的成本已經超出預算了。
觀察成本的偏差,也可以使用成本績效指數(Cost Performance Index,CPI)
成本績效指數(CPI) = 實獲值(EV) / 實際成本(AC)
CPI > 1 代表目前專案成本支出低於預算
CPI < 1 代表目前專案成本支出高於預算
第3個月我們的成本績效指數(CPI)= 800 萬/900 萬=0.89,代表實獲值(EV) 比實際成本(AC) 還低,這也表示專案成本已經超出預算。
